【北海道新幹線】札幌延伸の最大難所『羊蹄トンネル』地下35メートルに広がる巨大空間を公開_倶知安側5500メートルの掘削完了 「進捗率93%」の裏で課題は山積み...開業は大きく後ろ倒しに〈北海道〉
工事用エレベーターで地下35メートルまで下りると…
そこに広がるのはニセコ町から倶知安町に繋がる北海道新幹線の「羊蹄トンネル」です。

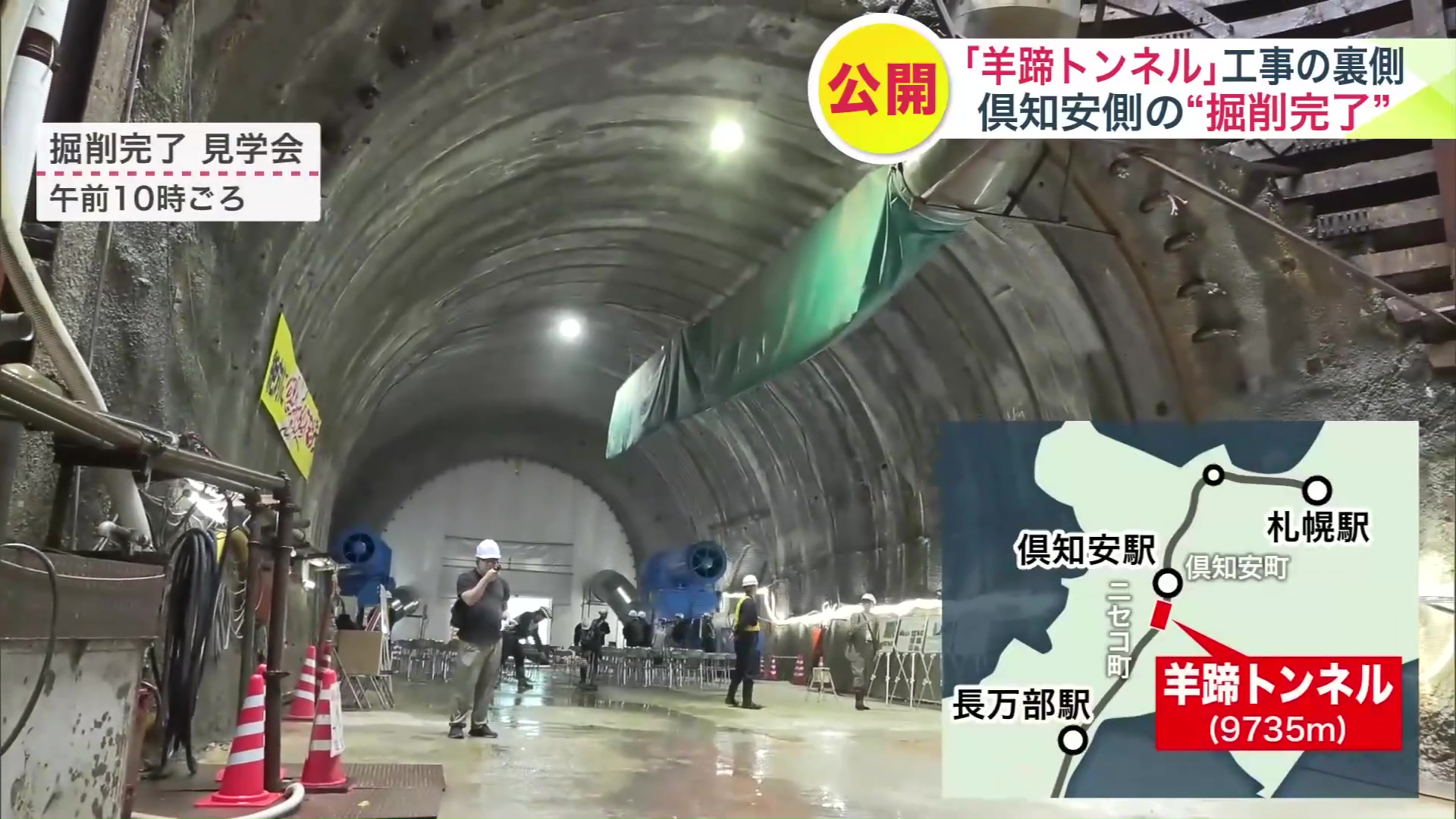

羊蹄トンネルは8月、全長9735メートルのうち、倶知安側の約5500メートルを掘り終え、9月14日に公開されました。
現場に残されていたのは、巨大な刃でドリルのように地中を掘り進めてきた、直径11.5メートルのシールドマシンです。
ここまでたどり着くまでには、いくつもの高く、硬い壁がありました。

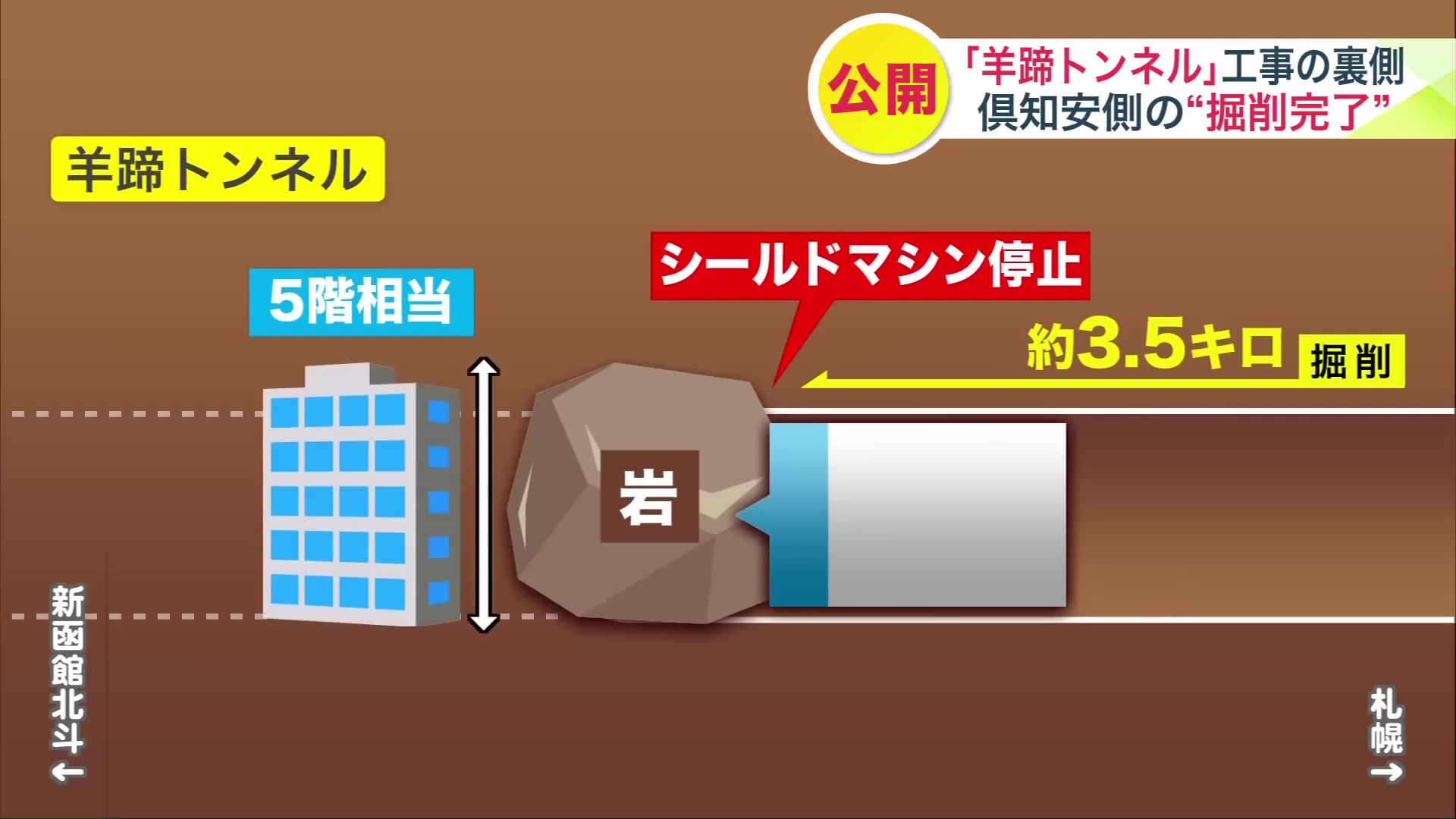

当初、掘削工事は順調に進んでいましたが、行く手を阻んだのは、高さ17メートル、奥行き15メートルで、その大きさが5階建てのビルに相当する「巨大な岩」でした。
出てきた岩の一部をたたいてみても…
「こんなふうに金属のような音がする。まったく、びくともしないような硬さ」(担当者・2023年)

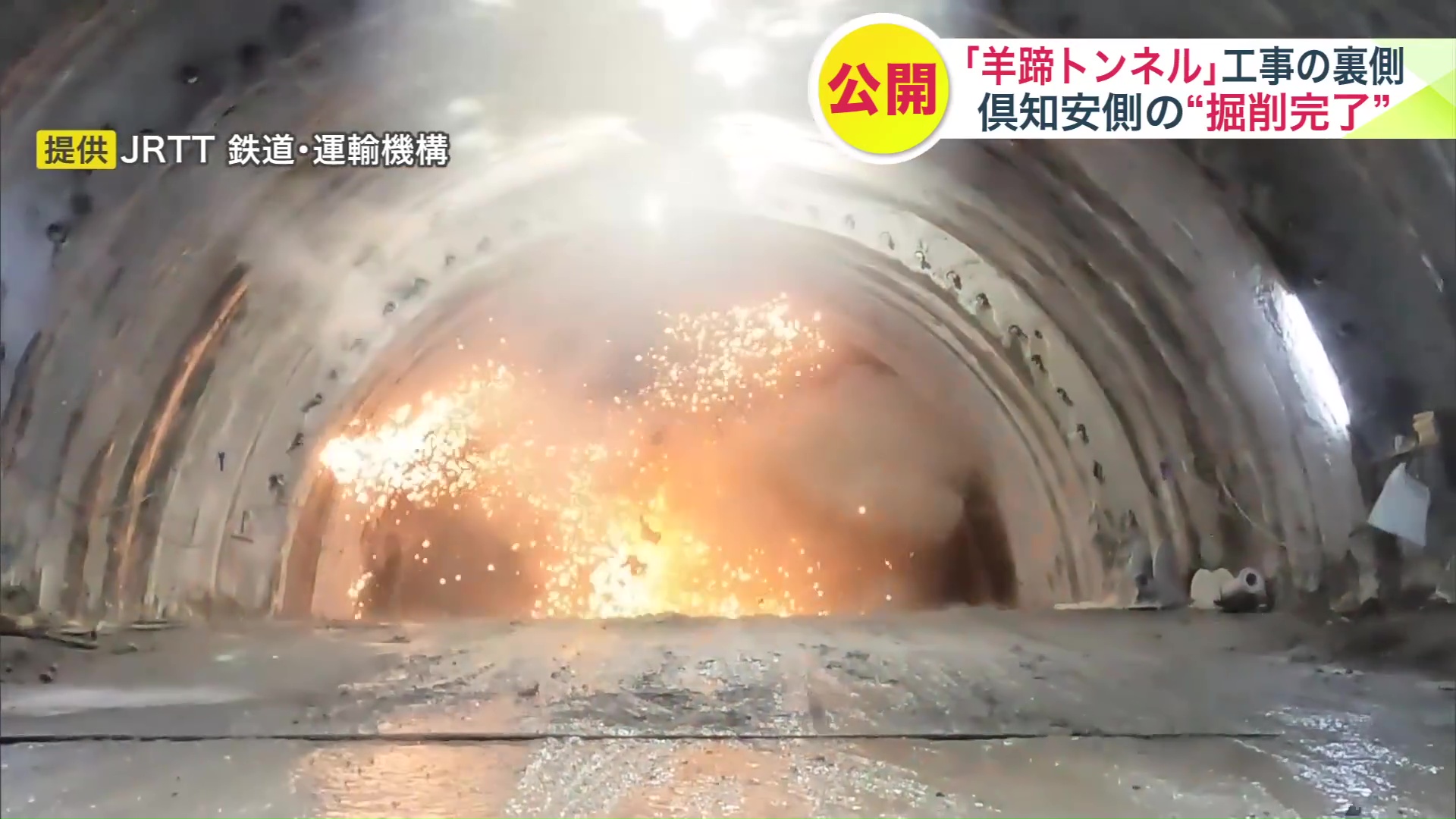

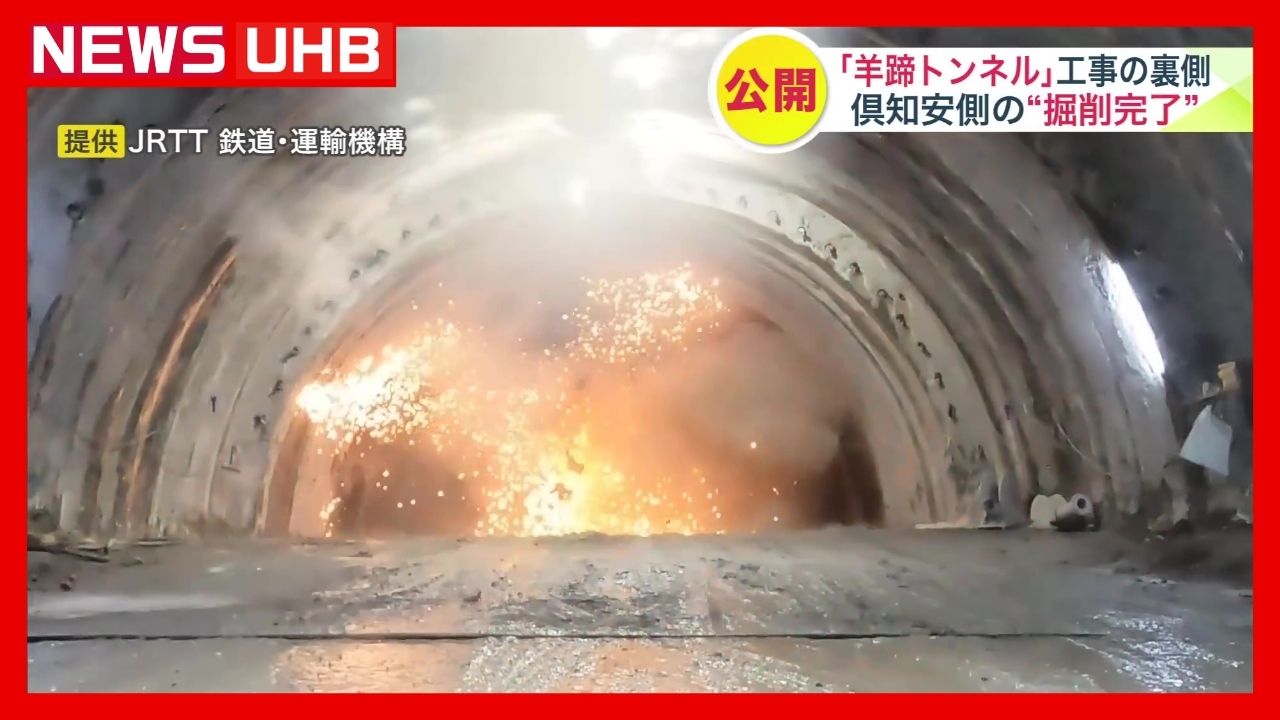

シールドマシンでは歯が立たず、岩の反対側に回り込み、重機で砕きましたが、工事は難航。

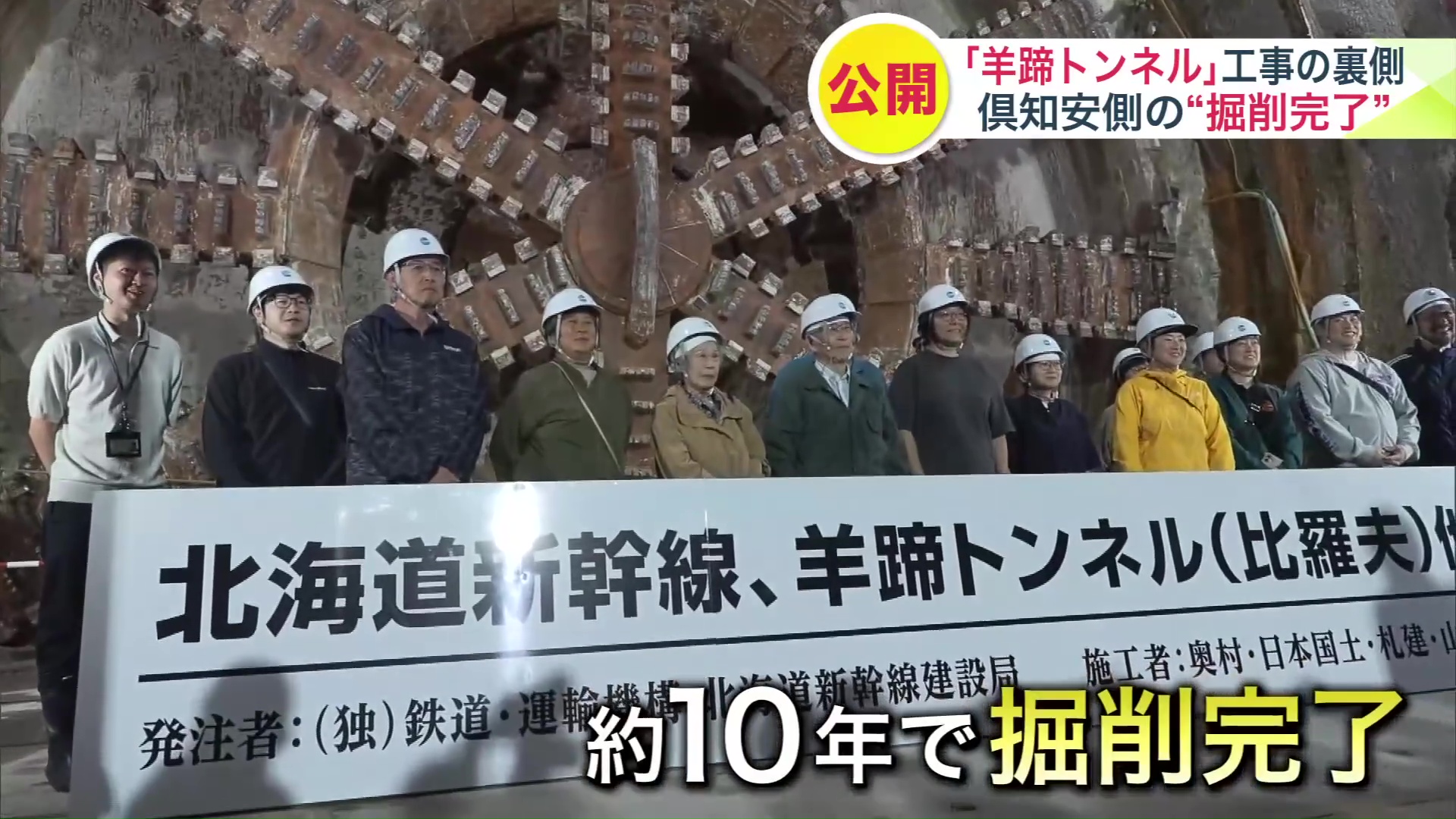

その後、トンネルはシールドマシンなどで掘り進められ、工事が始まってから約10年がかりで掘削を終えました。
「困難乗り越えてようやく掘削を完了できたことは、北海道新幹線延伸開業に向けて大きな前進と考えている」(鉄道・運輸機構 後志建設事務所 小川淳所長)

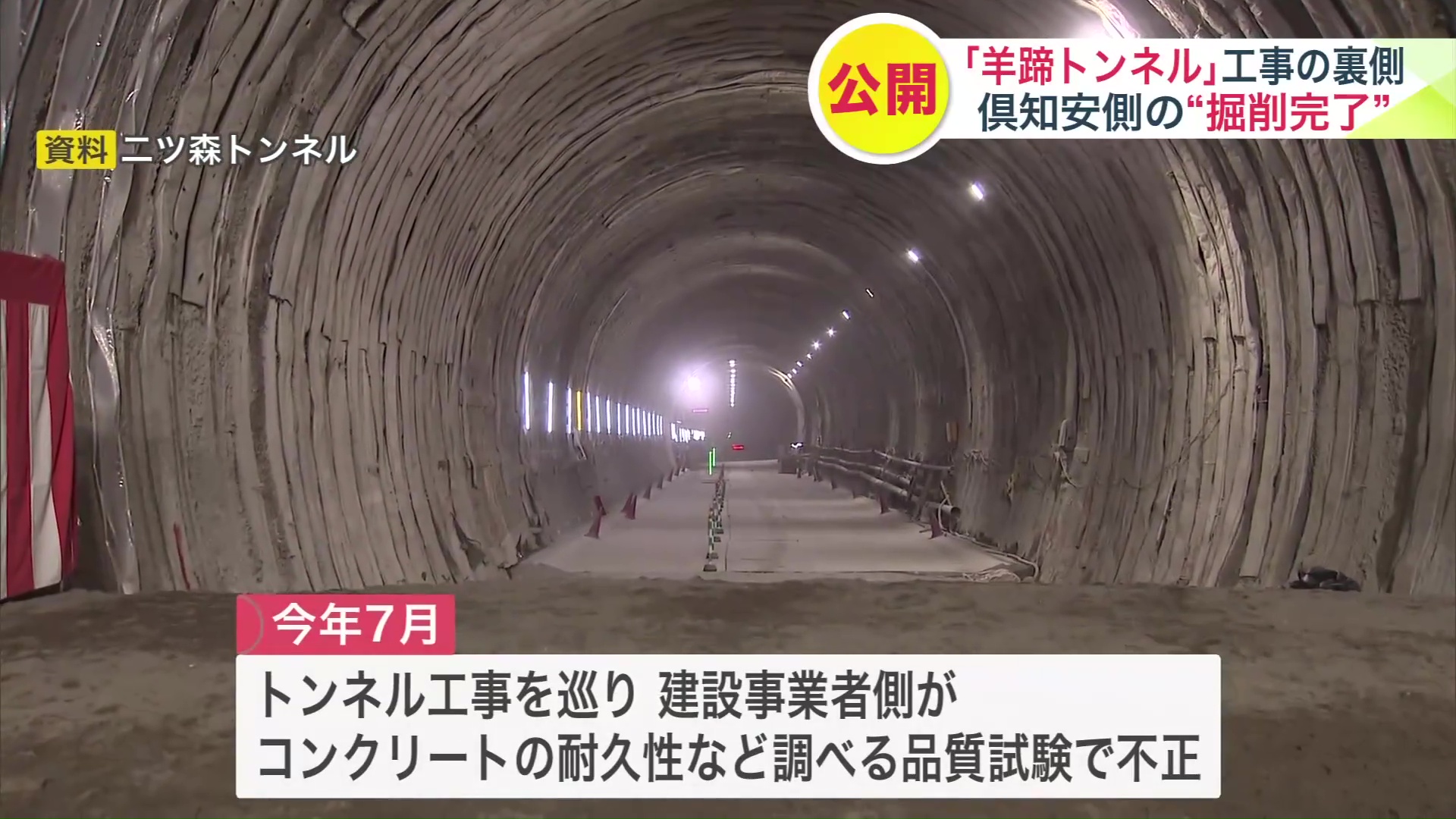

延伸区間約212キロのうち、トンネルが約8割を占めていて、掘削工事の進捗率は93%。
残りわずか7%ながら、今後も難工事が待ち構えています。
開業時期は2038年度以降と、当初から大幅に後ろ倒しになっていますが…
新幹線のトンネル工事をめぐり、7月に建設事業者側によるコンクリートの耐久性などを調べる品質試験で不正が発覚。
再工事の必要性を探る調査は、秋ごろまでかかる見通しです。
新幹線が札幌に来るのはいつなのか―
開業までのハードルは、まだ数多く残されたままです。
